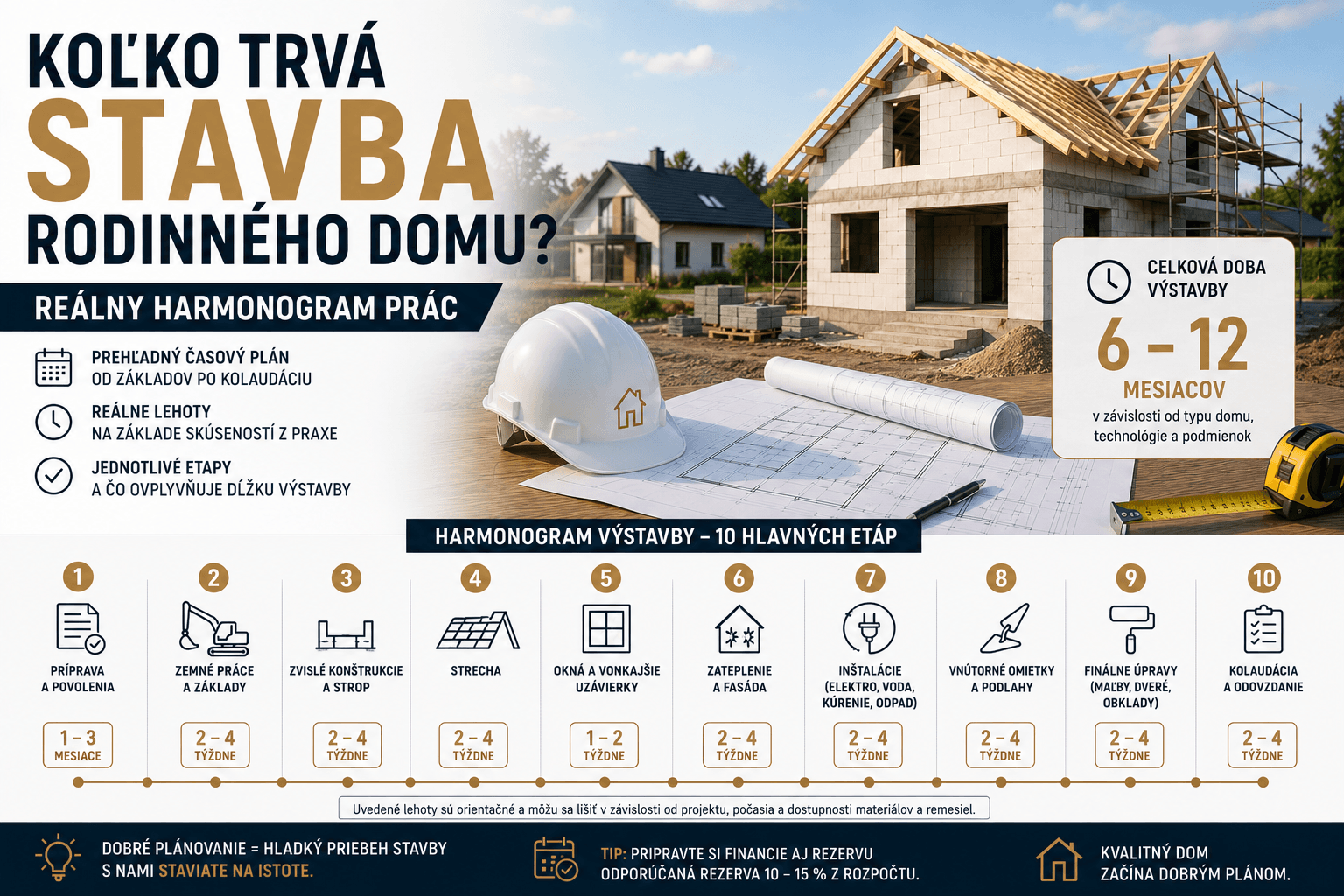

Koľko trvá stavba rodinného domu? Reálny harmonogram prác
Od prvého výkopu až po kolaudáciu. Zistite, koľko trvá stavba domu, aké sú technologické prestávky a čo najviac spomaľuje celý proces.

Potrebujete poradiť?
Zanechajte nám správu a ozveme sa vám čo najskôr.
Otázka, koľko trvá stavba domu, zaznieva na našich stretnutiach s klientmi hneď po otázke na cenu. A odpoveď? "Závisí to." To znie síce alibisticky, ale v stavebníctve vstupuje do hry obrovské množstvo premenných – od počasia, cez zložitosť projektu, až po spôsob financovania.
Ak staviate dom na kľúč so serióznou firmou a financovanie máte zabezpečené, štandardný murovaný dom s rozlohou okolo 120 m² je možné postaviť za 9 až 12 mesiacov. Ak sa rozhodnete pre svojpomocnú výstavbu, počítajte s tým, že sa tento čas minimálne zdvojnásobí (často trvá 2 až 3 roky).
Poďme si tento časový úsek rozmeniť na drobné a pozrime sa na reálny harmonogram jednotlivých etáp.
0. Prípravná fáza: Papiere (3 - 6 mesiacov)
Tento čas nepočítame do samotnej výstavby, ale nemôžeme ho ignorovať. Vypracovanie projektu a hlavne byrokratický proces na úradoch zaberie kopec času. Stavebné povolenie na Slovensku nezískate zo dňa na deň. S reálnou stavbou môžete začať až vtedy, keď držíte v rukách papier s pečiatkou "právoplatné".
1. Zemné práce a základy (2 - 4 týždne)
Akonáhle na pozemok pripravený na stavbu dorazí bager, veci naberú rýchly spád.
- Zameranie geodetom, stiahnutie ornice a výkopy trvajú zvyčajne 2 až 3 dni.
- Rozvody pod doskou a zaliatie základových pásov 1 až 2 dni.
- Murovanie debniacich tvárnic (DT), zásypy a zhutnenie 2 až 3 dni.
- Armovanie a betonáž základovej dosky 1 deň.
Technologická prestávka: Základová doska musí pred začatím murovania "zrieť". Zvyčajne sa odporúča počkať 2 až 4 týždne (podľa počasia), kým betón dosiahne požadovanú pevnosť. Prečítajte si viac o tom, ako sa robia základy domu.
2. Hrubá stavba a zastrešenie (4 - 8 týždňov)
Tu váš dom začne naberať reálne kontúry.
- Hydroizolácia pod murivo a vymurovanie obvodových a nosných stien: 1 až 2 týždne.
- Stropná konštrukcia (ak ide o monolitický alebo montovaný strop): Príprava, debnenie a betonáž trvá cca 1 týždeň. Opäť nasleduje technologická prestávka na vyzretie betónu (cca 28 dní).
- Ak máte väzníkovú strechu, tento krok odpadá a montáž krovu trvá len 1 až 3 dni. Klasický tesársky krov zaberie cca 1 týždeň.
- Pokládka strešnej krytiny, inštalácia odkvapov (klampiarske práce) a komína: 1 až 2 týždne.
Týmto krokom máte dom "pod strechou" a je chránený pred zrážkami.
3. Uzavretie stavby (2 - 4 týždne)
Z hrubej stavby sa pomaly stáva uzavretý objekt.
- Murovanie vnútorných priečok: 1 týždeň.
- Montáž okien, vchodových a terasových dverí: Samotná montáž trvá 1 až 2 dni, ale pozor na dodacie lehoty. Kvalitné okná (najmä ak máte hliníkové alebo neštandardné farby) sa vyrábajú na mieru a na dodanie môžete čakať 6 až 10 týždňov. Preto ich treba objednávať už v čase, keď sa ťahajú obvodové múry.
4. Vnútorné inštalácie a rozvody (3 - 5 týždňov)
Najdôležitejšie "tepy" vášho domu.
- Elektroinštalácie (sekanie drážok, ťahanie káblov): 1 až 2 týždne.
- Vodoinštalácia a kanalizácia vo vnútri domu: 1 týždeň.
- Rozvody pre technológie (rúrky pre podlahové kúrenie, rozvody rekuperácie, klimatizácie, alarm): 1 až 2 týždne.
Dôležitá je perfektná koordinácia profesií, inak sa majstri na stavbe budú brzdiť navzájom.
5. Úpravy povrchov – Omietky a potery (4 - 6 týždňov)
Toto je fáza s najväčším množstvom "mokrých procesov".
- Strojové omietky (vápenno-cementové alebo sadrové): Aplikácia trvá cca 1 až 2 týždne. Následne musia schnúť a odvetrávať (cca 2 až 4 týždne podľa hrúbky a počasia).
- Realizácia podláh: Na rozvody podlahového kúrenia sa vylieva anhydritový alebo cementový poter (trvá to 1 deň).
- Technologická prestávka: Poter schne veľmi dlho. Na anhydritový poter zvyčajne nemôžete položiť finálnu podlahu skôr ako po 4 až 6 týždňoch (vyžaduje sa tzv. nábehové vykurovanie na vysušenie).
6. Zateplenie a vonkajšia fasáda (3 - 5 týždňov)
Zatiaľ čo zrejú vnútorné potery a omietky, práce sa môžu presunúť do exteriéru.
- Zateplenie obvodových stien (polystyrén alebo minerálna vlna) a nanesenie lepidla so sieťkou: 2 až 3 týždne.
- Aplikácia finálnej fasády (škrabaná alebo hladená omietka): 1 týždeň. Tento krok je extrémne závislý od počasia (nesmie pršať, mrznúť, ani byť príliš horúco).
7. Interiérové dokončovacie práce (4 - 8 týždňov)
Dom už vyzerá ako dom, ale zvnútra ho treba pripraviť na bývanie.
- Montáž sadrokartónových podhľadov (stropov) a izolácie strechy: 2 týždne.
- Obkladačské práce (kúpeľne, WC): 2 až 3 týždne.
- Maľovanie stien: 1 týždeň.
- Montáž technológií (tepelné čerpadlo, rekuperačná jednotka, kotol): 1 týždeň.
8. Kompletizácia a finále (2 - 4 týždne)
Posledné úpravy, aby ste sa mohli nasťahovať.
- Pokládka finálnych podláh (plávajúca podlaha, vinyl, dlažba): 1 až 2 týždne.
- Osadenie interiérových dverí a zárubní: 2 až 3 dni.
- Kompletizácia elektriky (zásuvky, vypínače, svietidlá) a sanity (záchody, batérie): 1 týždeň.
Čo najviac spomaľuje stavbu domu?
Ak premýšľate, koľko trvá stavba domu, musíte brať do úvahy faktory, ktoré dokážu harmonogram natiahnuť aj o niekoľko mesiacov:
- Zlé počasie: Počas hrubej stavby vás zastavia trvalé dažde, mrazy znemožňujú mokré procesy (betonáž, omietky, fasádu).
- Neskoré objednávky materiálov: Okná, špeciálna strešná krytina či interiérové dvere majú dodacie lehoty v mesiacoch.
- Nesúlad majstrov: Ak si na každú prácu zháňate inú partiu, ťažko ich zosúladíte. Keď elektrikár mešká týždeň, omietkari vám na stavbu nenastúpia a posunú vás v poradovníku o mesiac dozadu. Toto je najčastejšia chyba pri stavbe domu svojpomocne.
- Vymýšľanie za pochodu: Každá zmena projektu počas výstavby (posunutie priečky, zmena typu kúrenia) znamená prestoje, nové nacenovanie a čakanie.
Zhrnutie
Ak chcete bývať rýchlo a bez stresu z organizovania majstrov, dom na kľúč je ideálnou voľbou. V spoločnosti MNSP | Stavby a rekonštrukcie máme vlastné tímy pracovníkov a overených dodávateľov, vďaka čomu dokážeme procesy plynulo nadväzovať bez zbytočných prestojov.
Zaväzujeme sa k pevnému termínu dokončenia priamo v zmluve. Zverte nám svoj projekt a o 9 až 12 mesiacov vám odovzdáme kľúče od vášho nového domova. Kontaktujte nás a dohodnite si termín nezáväzného stretnutia.

MNSP | Stavby a rekonštrukcie
Stavby a rekonštrukcie
Staviame rodinné domy na kľúč, bytové a priemyselné objekty, realizujeme hrubé stavby aj kompletné rekonštrukcie. Články na tomto blogu vychádzajú z toho, s čím sa stretávame priamo na stavbách — nie z teórie.
Súvisiace služby
Súvisiace články

Koľko stojí stavba rodinného domu v roku 2026? Kompletný rozpočet
Zistite, koľko stojí stavba rodinného domu v roku 2026. Prinášame detailný rozpočet pre dom na kľúč aj hrubú stavbu, vrátane cien za m² a skrytých nákladov.
Čítať ďalej
Stavba rodinného domu v roku 2026: Kompletný sprievodca krok za krokom
Plánujete stavať dom? Prevedieme vás celým procesom krok za krokom. Zistite, ako prebieha výstavba v roku 2026, čo obnáša a na čo určite nezabudnúť.
Čítať ďalej
Dom na kľúč alebo hrubá stavba? Kompletné porovnanie
Rozhodujete sa, ako budete realizovať svoje nové bývanie? Porovnali sme výhody, nevýhody, časovú náročnosť a reálne náklady oboch prístupov.
Čítať ďalejRekonštrukcia starého domu v roku 2026: Na čo myslieť a čomu sa vyhnúť
Nasledujúci článokStavebné povolenie krok za krokom v roku 2026
