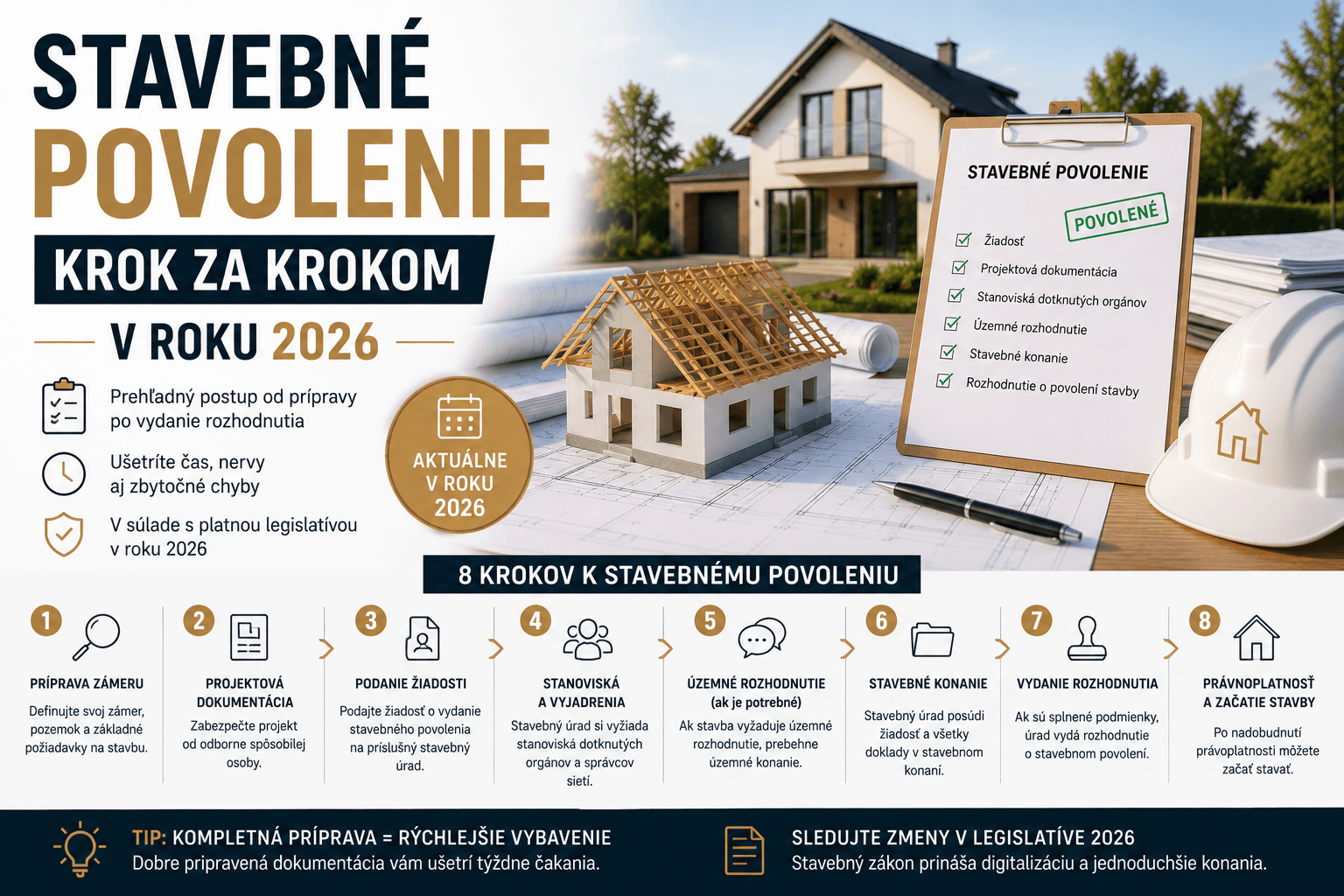

Stavebné povolenie krok za krokom v roku 2026
Vybavovanie stavebného povolenia je pre mnohých nočnou morou. Prečítajte si nášho aktuálneho sprievodcu, ako získať povolenie rýchlo, bez stresu a na čo si dať pozor.

Potrebujete poradiť?
Zanechajte nám správu a ozveme sa vám čo najskôr.
Získanie stavebného povolenia je často považované za najdlhšiu a najstresujúcejšiu fázu celej výstavby. Mnohí stavebníci majú pocit, že bojujú s veternými mlynmi byrokracie. Rok 2026 priniesol do stavebného zákona určité zmeny smerujúce k digitalizácii a čiastočnému zrýchleniu procesov, no úradný postup si stále vyžaduje pevnú vôľu, systém a dostatok času.
Aby ste pri vybavovaní papierov nestratili hlavu, pripravili sme pre vás prehľadný návod, ako postupovať krok za krokom, čo všetko budete potrebovať a akým častým chybám sa vyhnúť.
1. Územno-plánovacia informácia (ÚPI) – Váš štartovací bod
Skôr než zaplatíte architektovi za vypracovanie projektu snov, musíte vedieť, či na vašom pozemku vôbec môže takýto dom stáť. Na miestnom obecnom alebo mestskom úrade (oddelenie územného plánovania) požiadajte o vydanie Územno-plánovacej informácie (ÚPI).
Tento dokument je alfou a omegou. Dozviete sa z neho:
- Aký typ zástavby je na pozemku povolený (napr. len jednopodlažné domy so šikmou strechou).
- Aký je index zastavanosti (koľko % pozemku môžete zastavať).
- Aké sú predpísané odstupové vzdialenosti od susedov a od cesty.
Ak by ste tento krok preskočili a architekt vám navrhne modernú "kocku" s plochou strechou tam, kde obec povoľuje len sedlové strechy, projekt vám na stavebnom úrade okamžite zamietnu a peniaze za projekt vyhodíte von oknom.
2. Vypracovanie projektovej dokumentácie
Ak máte ÚPI a pozemok vyhovuje vašim zámerom, prichádza na rad projektová dokumentácia. V roku 2026 musí každý nový rodinný dom spĺňať požiadavky na energetickú triedu A0 (budovy s takmer nulovou potrebou energie).
Kvalitný projekt pre stavebné povolenie obsahuje (okrem iného):
- Architektonicko-stavebné riešenie (pôdorysy, rezy, pohľady).
- Statické posúdenie.
- Projekt požiarnej ochrany.
- Projekty inštalácií (voda, kanalizácia, plyn, elektro, vykurovanie).
- Projekt energetického hodnotenia (preukázanie štandardu A0).
- Situáciu osadenia stavby na pozemku a napojenie na inžinierske siete.
Tip: Podrobnosti o tom, či si vybrať katalógový projekt alebo projekt na mieru, nájdete v našom článku o tom, ako prebieha stavba domu.
3. Získanie vyjadrení (tzv. "súhlasov" a "vyjadrovačiek")
Toto je časovo najnáročnejšia časť. S hotovým projektom (alebo jeho časťou) musíte získať kladné stanoviská od viacerých inštitúcií a firiem (takzvaných dotknutých orgánov). Tieto inštitúcie majú zo zákona na vyjadrenie 30 dní (ktoré si často v plnej miere uplatnia).
O vyjadrenie musíte požiadať minimálne:
- Správcov inžinierskych sietí: Vodárne, elektrárne (distribučná spoločnosť), plynárne. Musia vám odsúhlasiť bod a spôsob napojenia.
- Obecný/Mestský úrad: Vyjadrenie k malému zdroju znečistenia ovzdušia (ak plánujete krb), súhlas k vjazdu na pozemok z miestnej komunikácie, súhlas k napojeniu na obecnú kanalizáciu.
- Telekomunikácie: Vyjadrenie o existencii podzemných vedení (aby ste pri výkopoch nepresekli optický kábel).
- Okresný úrad (odbor starostlivosti o životné prostredie): Vyjadrenia z hľadiska ochrany prírody, odpadového hospodárstva a ochrany poľnohospodárskeho pôdneho fondu (vyňatie pôdy).
- Regionálny úrad verejného zdravotníctva (RÚVZ): Ak je na to zákonný dôvod.
- Susedov (účastníkov konania): Susedia s vašou stavbou musia súhlasiť, resp. voči nej nesmú mať odôvodnené námietky.
Dobrá rada: Ak máte v oblasti historické pamiatky alebo sa nachádzate v ochrannom pásme lesa či železnice, zoznam inštitúcií sa ešte predĺži.
4. Vyňatie pôdy z poľnohospodárskeho pôdneho fondu (BPEJ)
Ak je váš pozemok v katastri vedený ako orná pôda, záhrada alebo trvalý trávny porast (a nachádza sa mimo zastavaného územia obce - tzv. extravilán, prípadne má špecifickú bonitu), musíte požiadať o jeho trvalé alebo dočasné vyňatie (odňatie) z poľnohospodárskeho pôdneho fondu pre tú časť pozemku, ktorú reálne zastaviate domom a spevnenými plochami. K tomuto procesu potrebujete súhlas pozemkového a lesného odboru okresného úradu.
5. Podanie žiadosti o stavebné povolenie
Máte vypracovaný projekt, získali ste všetky súhlasné vyjadrenia (bez pripomienok, alebo ste pripomienky zapracovali do projektu), máte vyriešené vyňatie pôdy a dohodli ste sa so susedmi? Gratulujeme! Môžete podať oficiálnu žiadosť na príslušný stavebný úrad.
K žiadosti sa dokladá:
- Vyplnené tlačivo žiadosti.
- List vlastníctva (dnes si ho úrad vie stiahnuť aj sám, ale kópia nezaškodí).
- Projektová dokumentácia (vo viacerých vyhotoveniach, zvyčajne 2-3).
- Všetky vyjadrenia dotknutých orgánov.
- Doklad o zaplatení správneho poplatku.
- Ak stavia firma, tak aj kópia zmluvy so zhotoviteľom. Ak staviate svojpomocne, prehlásenie osoby vykonávajúcej odborný stavebný dozor.
6. Stavebné konanie a vydanie povolenia
Stavebný úrad do 7 dní (ak je žiadosť úplná) oznámi začatie stavebného konania všetkým účastníkom (vám, obci, susedom). Zvyčajne sa nariadi ústne pojednávanie spojené s miestnym zisťovaním priamo na pozemku. Účastníci majú právo do určitej lehoty (zvyčajne 7 až 15 dní) podať námietky.
Ak úrad nezistí žiadne prekážky a nikto z účastníkov nepodá oprávnené námietky, stavebný úrad vydá Stavebné povolenie.
Pozor! Ani to ešte nie je koniec. Papiere s povolením si nemôžete len tak zobrať a ísť kopať základy. Stavebné povolenie musí nadobudnúť právoplatnosť. To sa udeje až po uplynutí 15-dňovej lehoty na odvolanie (od doručenia poslednému účastníkovi konania). Až keď vám úrad na dokument vyznačí pečiatku o právoplatnosti, môžete začať sláviť (a kopať).
Často kladené otázky (FAQ)
1. Ako dlho reálne trvá vybavenie stavebného povolenia v roku 2026? Aj napriek snahám o zrýchlenie, v praxi trvá proces od získania ÚPI, cez projektovanie, získavanie vyjadrení až po právoplatné rozhodnutie zvyčajne 3 až 6 mesiacov. V komplikovaných prípadoch (nesúhlas susedov, chýbajúce siete) aj rok.
2. Koľko to stojí? Správny poplatok za vydanie stavebného povolenia pre rodinný dom je cca 50 €. K tomu však musíte pripočítať poplatky za rôzne vyjadrenia, poplatok za vyňatie pôdy a predovšetkým cenu samotného projektu, ktorá sa pohybuje v tisícoch eur. Viac o cenách v našom sprievodcovi rozpočtom.
3. Platnosť stavebného povolenia: do kedy musím začať stavať? Stavebné povolenie stráca platnosť, ak so stavbou nezačnete do 2 rokov od dňa, keď nadobudlo právoplatnosť. Prípravu, ako je príprava pozemku na stavbu a zameranie, už možno považovať za začatie stavby.
4. Oplatí sa najať si na to človeka (tzv. inžiniering)? Jednoznačne áno. Ak ste pracovne vyťažení, inžinier (alebo priamo architektonická kancelária, ktorá túto službu ponúka) obehá všetky úrady za vás. Ušetríte desiatky hodín dovoleniek a množstvo nervov. Služba inžinieringu stojí zvyčajne od 800 do 1500 €.
5. Môžem stavať dom bez stavebného povolenia ("na čierno") a potom ho dodatočne zlegalizovať? V žiadnom prípade! Nová legislatíva v roku 2026 je v tomto mimoriadne prísna. Dodatočná legalizácia je takmer nemožná a v prípade čiernej stavby vám hrozia drakonické pokuty a nariadenie odstránenia (zbúrania) stavby na vaše vlastné náklady.
6. Je potrebný súhlas suseda na stavbu domu? Sused je účastníkom stavebného konania. Svoj súhlas (resp. nevznesenie námietok) vyjadruje podpisom do situácie osadenia alebo v samotnom stavebnom konaní. Ak má sused odôvodnenú námietku (napríklad, že mu dom bude tieniť, alebo nedodržíte odstupové vzdialenosti), stavebný úrad sa ňou musí zaoberať. Nemôže však stavbu blokovať bez reálneho zákonného dôvodu (napr. len z osobnej antipatie).
Zhrnutie
Vybavenie stavebného povolenia je byrokratický maratón, na ktorý sa treba dobre pripraviť. Kľúčom k úspechu je kvalitný projekt, pevné nervy pri jednaní s úradníkmi a dokonalý poriadok v papieroch. Ak si na tento proces netrúfate sami, prenechajte ho odborníkom na inžiniering.
Keď konečne držíte v rukách právoplatné povolenie, ten najväčší papierový boj máte za sebou a môžete sa naplno vrhnúť do realizácie. Ak hľadáte spoľahlivého partnera pre samotnú výstavbu, MNSP | Stavby a rekonštrukcie je vám k dispozícii. Kontaktujte nás a premeníme váš projekt na skutočný domov.

MNSP | Stavby a rekonštrukcie
Stavby a rekonštrukcie
Staviame rodinné domy na kľúč, bytové a priemyselné objekty, realizujeme hrubé stavby aj kompletné rekonštrukcie. Články na tomto blogu vychádzajú z toho, s čím sa stretávame priamo na stavbách — nie z teórie.
Súvisiace články

Koľko stojí stavba rodinného domu v roku 2026? Kompletný rozpočet
Zistite, koľko stojí stavba rodinného domu v roku 2026. Prinášame detailný rozpočet pre dom na kľúč aj hrubú stavbu, vrátane cien za m² a skrytých nákladov.
Čítať ďalej
Stavba rodinného domu v roku 2026: Kompletný sprievodca krok za krokom
Plánujete stavať dom? Prevedieme vás celým procesom krok za krokom. Zistite, ako prebieha výstavba v roku 2026, čo obnáša a na čo určite nezabudnúť.
Čítať ďalej
Dom na kľúč alebo hrubá stavba? Kompletné porovnanie
Rozhodujete sa, ako budete realizovať svoje nové bývanie? Porovnali sme výhody, nevýhody, časovú náročnosť a reálne náklady oboch prístupov.
Čítať ďalejKoľko trvá stavba rodinného domu? Reálny harmonogram prác
Nasledujúci článokAko sa robia základy domu? Kompletný sprievodca
Plánujete stavbu či rekonštrukciu ?
Vypracujeme vám detailnú cenovú ponuku, vďaka ktorej získate úplný prehľad o nákladoch a platobných podmienkach pre váš projekt.
Stačí ak nám zanecháte vaše údaje a my vás budeme kontaktovať.
